Nevesinje: Intenzivni radovi na izgradnji HE „Dabar“
Na izgradnji hidroelektrane “Dabar”, aktivirana su gradilišta u zoni mašinske zgrade, brane “Pošćenje”, kao i na nasipu Grebak, a na ovom projektu koji izvodi kineska kompanija “Gezuba grupa” angažovano je oko 100 kineskih radnika, rekao je Srni direktor preduzeća “Hidroelektrana Dabar” Slaviša Stajić.

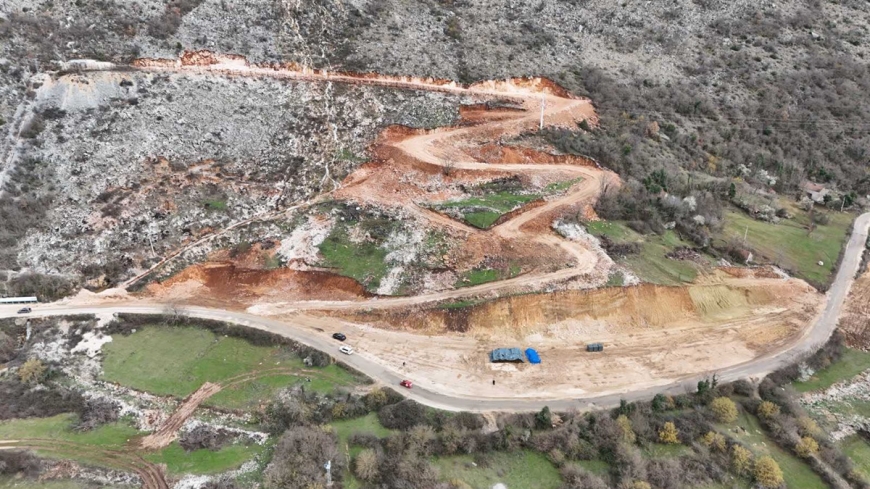

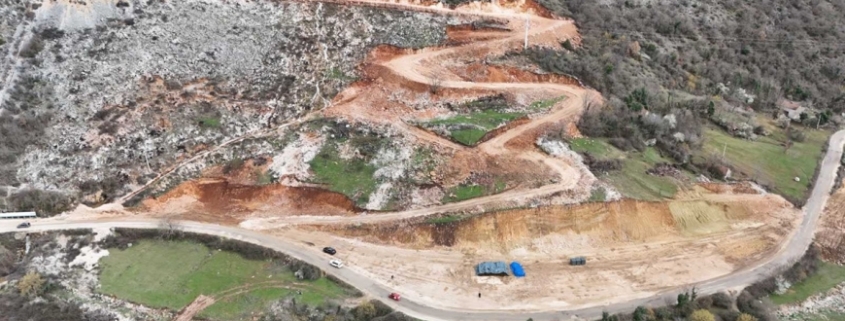

Stajić je objasnio da je na nasipu Vranjača u toku gradnja pristupnog puta, pa će i to gradilište biti aktivirano u narednih 15 dana.
On je objasnio da, kad je riječ o mašinskoj zgradi, potrebno je izmještanje elektroinfrastrukture i vodovoda kojim se snabdijeva naselje Pađeni, a kada sve to bude završeno radiće se na iskopu.
“Kad je riječ o kanalu kroz Dabarsko polje, čim se voda povuče, izvođač će ući u te radove”, rekao je Stajić.
On je dodao da je preliminarni dizajn, koji je obaveza izvođača, kompletiran i potvrđen, a kada počne građevinska sezona očekuje se intenziviranje radova na svim gradilištima.
Stajić je rekao da je pokrenut postupak eksproprijacije za dalekovod, a nakon toga preostaje da se intenzivira eksproprijacija u zoni akumulacije.
“Na taj način ćemo riješiti sve imovinskopravne odnose za kompletno zemljište na projektu hidroelektrane `Dabar`”, rekao je Stajić.
On kaže da je 15. decembra planiran početak radova na dalekovodu, a s obzirom na zahtjevnost objekata, nastojaće se da se u toku ove godine završe pristupni putevi, kao i temeljenje brana i nasipa, kao i da se završe injekcioni radovi u nasipima Grebak, Vranjača i brane Pošćenje.
“Trenutno je na projektu angažovano oko 100 kineskih radnika, prema informacijama koje imamo od izvođača /kineska Gezuba grupa/, a radove na nevesinjskom platou, kao podizvođač izvodi firma “Integra” sa domaćom radnom snagom”, rekao je Stajić.
Hidroelektrana “Dabar” je investicija vrijedna 661 milion KM, pripada projektovanom hidroenergetskom sistemu hidroelektrana na Trebišnjici i predstavlja najvažniju hidroelektranu u sistemu Gornji horizonti.
Izvor: Opština Nevesinje
